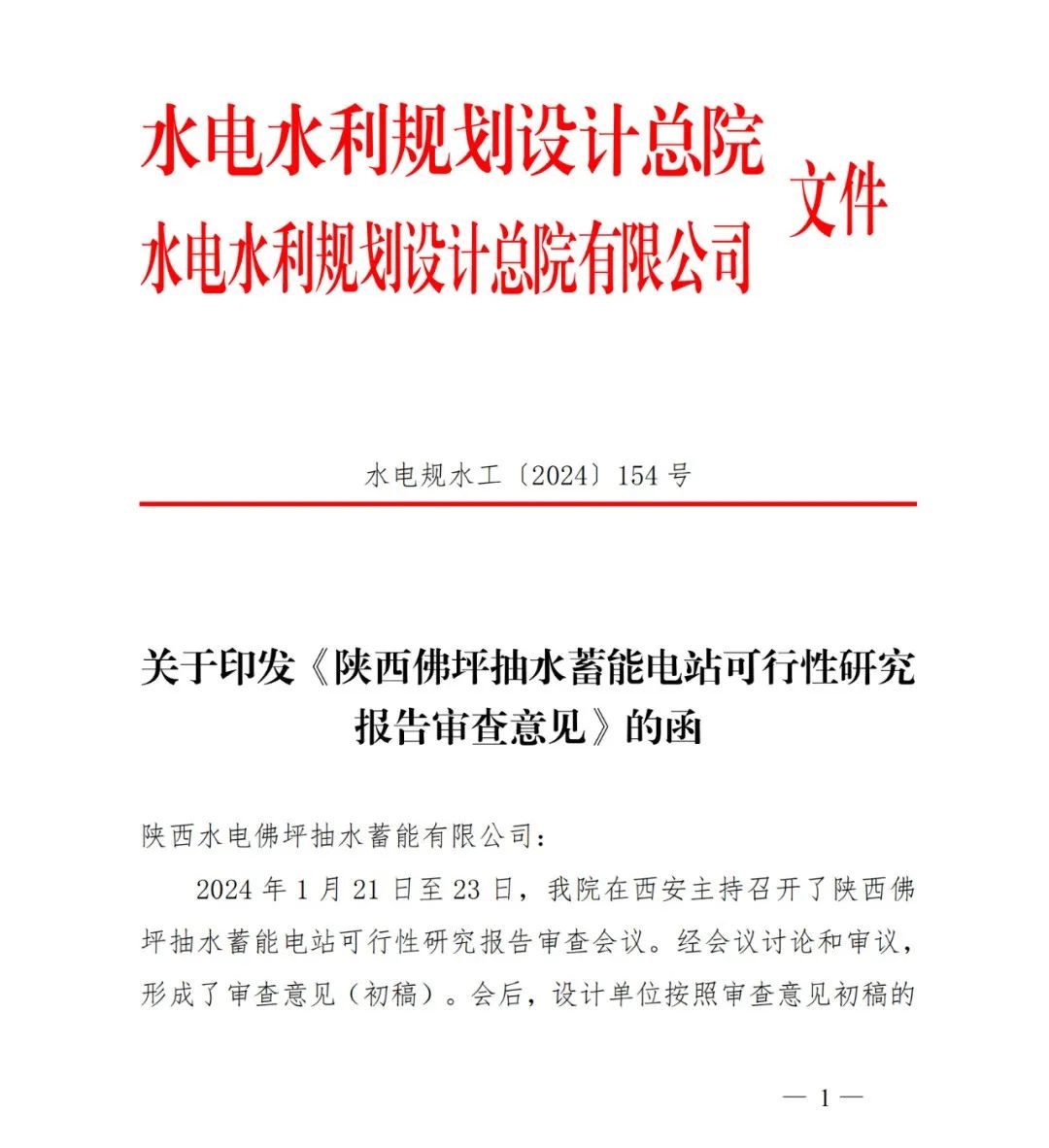

2024年5月19日,水电水利规划设计总院印发《陕西佛坪抽水蓄能电站可行性研究报告审查意见》指出:该项目可行性研究报告工作内容及深度满足编制规程要求,同意报告的主要成果和结论意见。这标志着佛坪抽蓄项目建设进入新阶段,为项目全面开工建设奠定了坚实的基础。
陕西佛坪抽水蓄能电站是《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,电站位于陕西省汉中市佛坪县境内。电站为日调节纯抽水蓄能电站,总装机容量1400MW,为一等大(1)型工程。电站枢纽主要由上水库、下水库、输水系统、地下厂房、地面开关站等组成。电站建成投产后,将主要承担陕西电网负荷中心的调峰、填谷、储能、调频、调相、紧急事故备用等功能,兼顾新能源消纳,将为我省能源安全提供坚强有力的保障。
陕西佛坪抽水蓄能电站是陕投集团投资建设的首个抽水蓄能项目,意义重大。水电股份、佛坪公司秉承“镕基铸范、科创效治、战略引领、绿色发展”的理念,将持续加强与各方的沟通协作,加快推进项目建设,努力把项目打造成为技术一流、管理一流、具有竞争力和影响力的精品工程、样板工程,为我省加快新型能源体系建设和构建具有陕西特色的现代化产业体系贡献力量。
据悉,陕西佛坪抽水蓄能电站是《抽水蓄能中长期发展规划(2021—2035年)》 “十四五”重点实施项目,工程位于陕西汉中市佛坪县境内。工程为日调节纯抽水蓄能电站,总体投资约108亿,电站装机容量1400MW,安装4台单机容量350MW可逆式水泵水轮机,电站连续满发小时数6h,设计年平均发电量19.39亿kWh,年抽水用电量25.85亿kWh,为一等大(1)型工程。该电站枢纽工程主要由上水库、下水库、输水系统、地下厂房、地面开关站等组成,施工总工期69个月,首台机组发电工期为60个月。
陕西佛坪抽水蓄能电站项目重大节点:
2023年1月份完成预可研审查;
2023年5月份正常蓄水位选择、枢纽布置比选和施工总布置规划“三大专题”报告通过评审;
2023年10月份取得接入系统方案设计报告批复;
2023年11月取得“封库令”、项目建设用地和选址意见书、完成建设征地移民安置规划大纲和规划报告审查、完成筹备期开工招标;
2023年11月29日该项目通过核准。

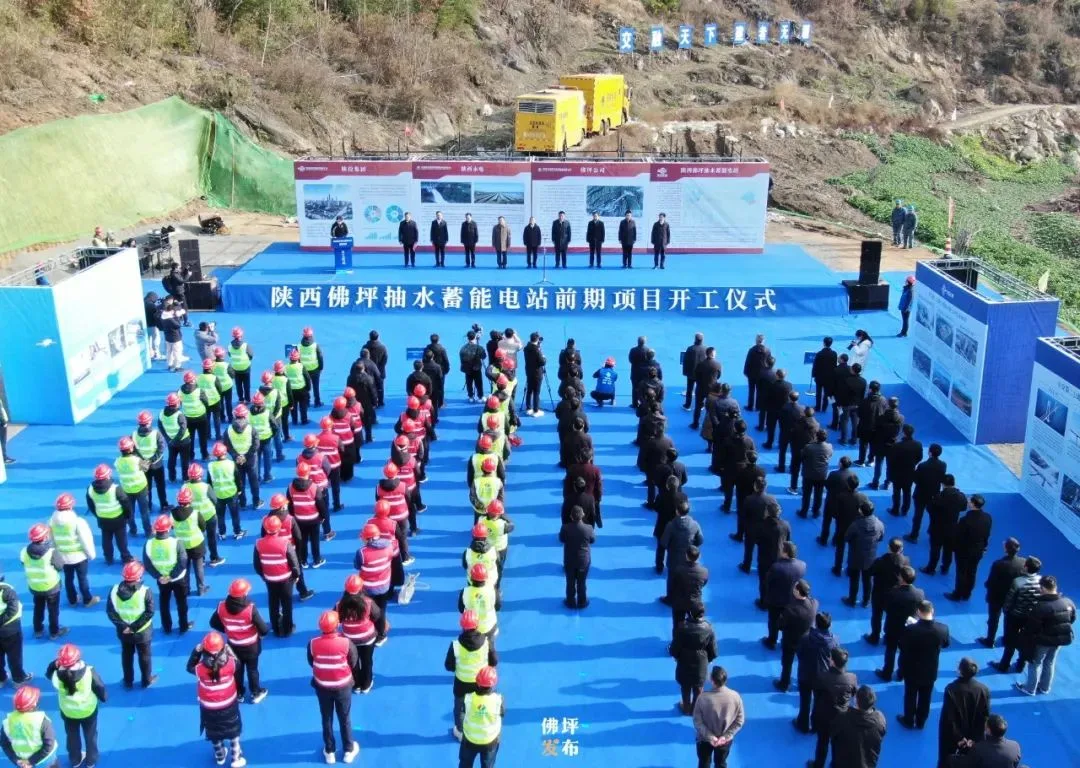

2023年12月18日,前期项目开工。
2024年5月19日,陕西佛坪抽水蓄能电站可研报告获批复。
陕北地区为风光资源富集地,该区域布局的抽水蓄能电站主要服务于新能源基地和电力外送需要;关中地区是陕西电网的负荷中心,负荷占比达到 60%,该地区布局的抽水蓄能电站主要服务于电力系统,并兼顾陕北新能源外送;陕南地区抽水蓄能站址资源相对较好,位于秦岭南麓的各县距离关中较近该地区布局的电站主要考虑服务关中负荷中心电力系统。
